Tập đoàn Việt Á được EVN giao thực hiện công trình 48 tỷ đồng dù có hợp đồng không hoàn thành

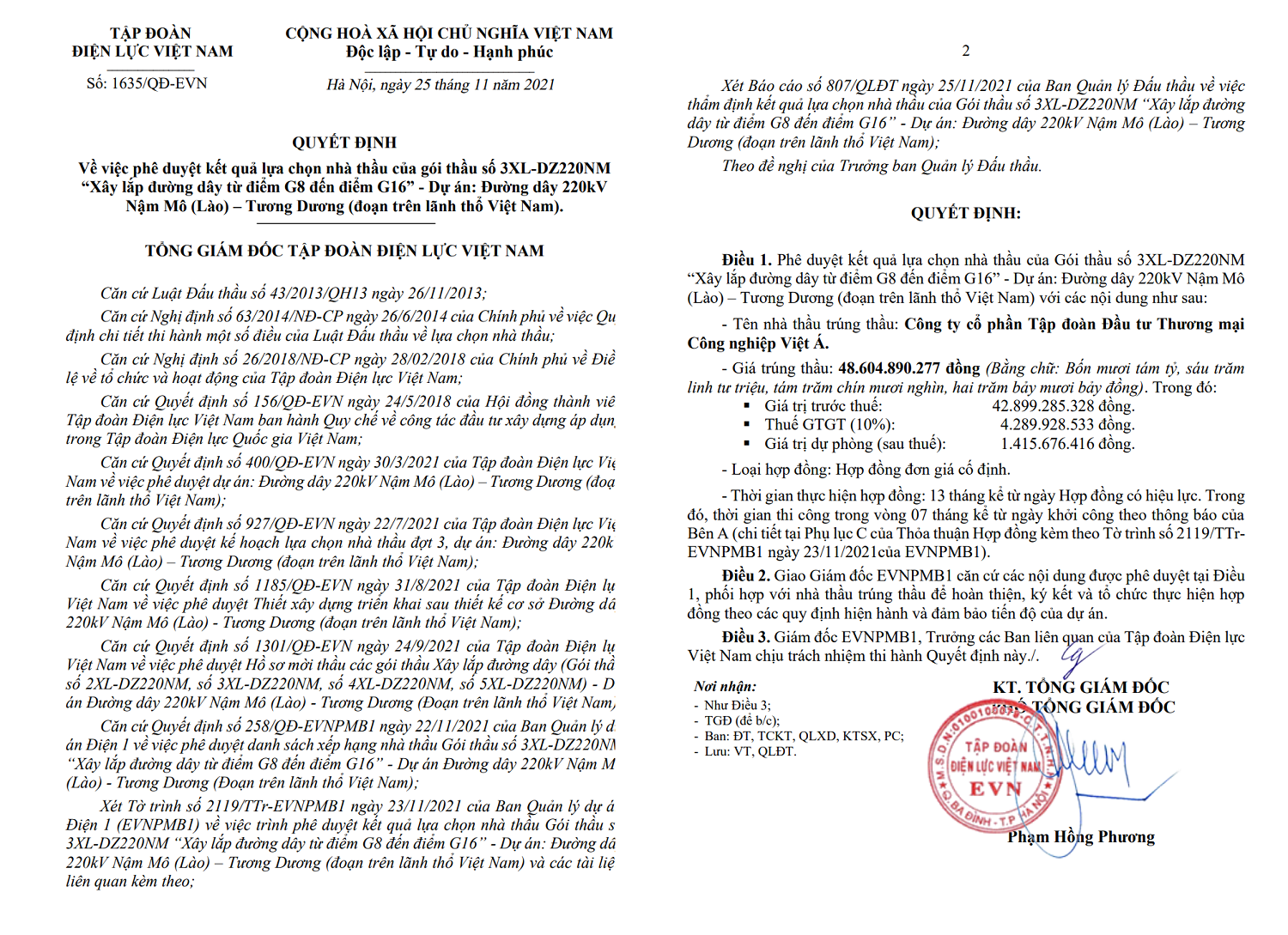

 Ngày 25/11/2021, ông Phạm Hồng Phương – Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã ký Quyết định số 1635/QĐ-EVN phê duyệt kết quả lựa chọn Công ty cổ phần Tập đoàn Đầu tư Thương mại Công nghiệp Việt Á (gọi tắt là Tập đoàn Việt Á, địa chỉ tại đường Duy Tân, Cầu Giấy, TP Hà Nội, do bà Phạm Thị Loan làm Chủ tịch HĐQT) thực hiện gói thầu số 3XL-DZ220NM “Xây lắp đường dây từ điểm G8 đến điểm G16”. Tuy nhiên, xét về năng lực và kinh nghiệm, trước đó Tập đoàn Việt Á có hợp đồng không hoàn thành.

Gói thầu số 3XL-DZ220NM “Xây lắp đường dây từ điểm G8 đến điểm G16” thuộc dự án “Đường dây 220kV Nậm Mô (Lào) – Tương Dương (đoạn trên lãnh thổ Việt Nam)” do Ban Quản lý dự án Điện 1 – Tập đoàn Điện lực Việt Nam mời thầu. Gói thầu có giá dự toán là 48.616.979.000 đồng.

Điều đáng nhấn mạnh là, tại các tiêu chí năng lực và kinh nghiệm, Hồ sơ mời thầu gói 3XL-DZ220NM yêu cầu: “Từ ngày 01/01/2018 đến thời điểm đóng thầu (14/10/2021), nhà thầu “không có hợp đồng không hoàn thành” và “Phải thỏa mãn yêu cầu này”. Vậy với Tập đoàn Việt Á thì sao?

Công ty điện lực Quảng Nam đã chấm dứt hợp đồng với Tập đoàn Việt Á

Các tài liệu thể hiện rất rõ rằng, ngày 08/10/2021 Công ty Điện lực Quảng Nam – Tổng Công ty Điện lực miền Trung đã có Quyết định số 6619/QĐ-QNaPC về việc chấm dứt Hợp đồng số 201/HĐMB-QNAPC-VA ngày 15/06/2021 giữa Công ty Điện lực Quảng Nam và Tập đoàn Việt Á. Lý do là: “Tập đoàn Việt Á không giao hàng hóa theo nội dung hợp đồng đã ký kết”. Đây là trường hợp “nhà thầu vi phạm dẫn đến phải chấm dứt hợp đồng”.

Dù vậy, ngày 15/11/2021 ông Phạm Hồng Phương vẫn căn cứ Báo cáo số 05/TCG-3XL-DZ220NM ngày 22/11/2021 của Tổ chuyên gia đấu thầu, Tờ trình số 497/TTr-KTKH ngày 22/11/2021 về việc đề nghị phê duyệt danh sách xếp hạng nhà thầu, Quyết định số 1575/QĐ-EVN ngày 15/11/2021 của Tập đoàn Điện lực Việt Nam để ký Quyết định số 1575/QĐ-EVN phê duyệt danh sách xếp hạng nhà thầu, trong đó có Tập đoàn Việt Á; Và, cũng căn cứ Tờ trình số 2119/TTr-EVNPMB1 ngày 23/11/2021 của Ban Quản lý dự án Điện 1 (EVNPMB1), Báo cáo số 807/QLĐT ngày 25/11/2021 của Ban Quản lý Đấu thầu về việc thẩm định kết quả lựa chọn nhà thầu của Gói thầu số 3XL-DZ220NM, ngày 25/11/2021 ông Phạm Hồng Phương đã ký Quyết định số 1645/QĐ-EVN phê duyệt kết quả lựa chọn Tập đoàn Việt Á thực hiện gói thầu với giá 48.604.890.277 đồng.

Dù có hợp đồng không hoàn thành, Tập đoàn Việt Á vẫn được EVN lựa chọn trúng thầu

Với Quyết định số 1575/QĐ-EVN, Quyết định số 1645/QĐ-EVN, có thể hiểu rằng Tập đoàn Việt Á đã “thỏa mãn yêu cầu” của hồ sơ mời thầu dù có hợp đồng không hoàn thành. Điều này đã đặt ra câu hỏi rằng, việc Tập đoàn Việt Á không hoàn thành Hợp đồng số 201/HĐMB-QNAPC-VA đã không được xét đến? Có thể do Tập đoàn Việt Á gian lận, không kê khai về trường hợp bị chấm dứt hợp đồng hay do đơn vị chấm thầu không nắm được thông tin Tập đoàn Việt Á có hợp đồng không hoàn thành hay do Bên mời thầu/Chủ đầu tư biết song vẫn phê duyệt cho Tập đoàn Việt Á trúng thầu? Nếu thế thì đây là cuộc cạnh tranh không bình đẳng, không tuân thủ pháp luật về đấu thầu? Cũng có ý kiến cho rằng, Tập đoàn Việt Á có hợp đồng không hoàn thành thì không thể vượt qua bước đánh giá về năng lực, kinh nghiệm khi tham dự gói thầu số 3XL-DZ220NM, cần phải xem xét lại quá trình chấm thầu cũng như kết quả lựa chọn nhà thầu?!

Được biết thêm rằng, ngày 26/11/2021, Tập đoàn Điện lực Việt Nam đã ký Hợp đồng số 69/2021/HĐ/EVNPMB1-VIETA với Tập đoàn Việt Á thực hiện gói thầu 3XL-DZ220NM này. Sau đó, ngày 03/12/2021, Tập đoàn Việt Á đã ký Hợp đồng 021221-1224000-01-SME/HĐTCTSHTTL với Ngân hàng TMCP Việt Nam Thịnh Vượng - Chi Nhánh Đông Đô, và tài sản bảo đảm là: “Toàn bộ hàng hóa, vật tư, thiết bị liên quan đến hoạt động cung cấp vật tư, thiết bị hình thành từ nguồn vốn vay của Bên bảo đảm tại Bên nhận bảo đảm phát sinh từ Hợp đồng số 69/2021/HĐ/EVNPMB1-VIETA gói thầu 3XL-DZ220NM: “Xây lắp đường dây từ điểm G8 đến điểm G16” ký ngày 26/11/2021 với Ban quản  lý dự án Điện 1 – Tập đoàn Điện lực Việt Nam…”.

Cùng tham gia dự thầu gói 3XL-DZ220NM và xếp hạng sau là Tổng Công ty cổ phần Xây dựng Điện Việt Nam (xếp hạng thứ hai), Công ty cổ phần Sông Đà 11 (Xếp hạng thứ ba), Công ty cổ phần Xây lắp Điện 1 (Xếp hạng thứ tư). Những nhà thầu này có quan điểm, ý kiến, bình luận như thế nào về kế quả chấm thầu? Vai trò, trách nhiệm của người có thẩm quyền, chủ đầu tư, bên mời thầu và tổ chuyên gia ra sao?
Thương hiệu và Pháp luật tiếp tục thông tin đến bạn đọc nội dung này!
